Sanierung der Beethovenhalle Bonn

Aus Bonn.wiki

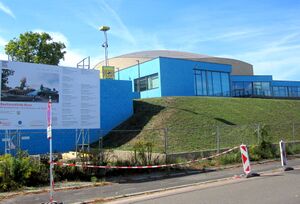

Baustelle Beethovenhalle Bonn im Mai 2023

Die Beethovenhalle in Bonn ist ein denkmalgeschütztes Konzert- und Veranstaltungshaus.

Derzeit finden umfassende Sanierungsarbeiten statt.

Das Gebäude wurde 1959 fertiggestellt und ist Sitz des Bonner Beethoven-Orchesters.

Im Herbst 2016 wurde die Spielstätte zwecks Sanierung geschlossen. Die Wiedereröffnung wird voraussichtlich erst Ende 2025 erfolgen.

Seit Beginn der Baumaßnahme Ende 2016 sind die Kosten regelrecht explodiert.

Sanierung

Der 250. Geburtstag Ludwig van Beethovens wurde im Jahr 2020 als nationales und internationales Ereignis gefeiert. Auch die Region Bonn feierte den Komponisten und sein Werk. Doch das Beethoven-Jubiläum stellte Bonn vor eine riesige Herausforderung, weil die Stadt den weltweit meistgespielten Komponisten ohne wirklichen Saal für große Sinfoniekonzerte feiern musste. Die Bonner Beethovenhalle stand aufgrund der momentanen Sanierungsarbeiten ausgerechnet 2020 nicht zur Verfügung.

Baustelle Beethovenhalle im März 2024

Das Gebäude war in die Jahre gekommen und die Verantwortlichen entschieden sich mit Ratsbeschluss aus 2015 zur Sanierung. Im Herbst 2016 wurde die Spielstätte geschlossen und entwickelte sich zum Millionengrab. Anders als damals geplant wird inzwischen davon ausgegangen, dass die Sanierung des Baudenkmals deutlich teurer werden wird als die zwischenzeitlich veranschlagten 102 Millionen Euro. Schon damit wären seit Baubeginn Ende 2016 die Kosten förmlich explodiert.

Geplant waren ursprünglich 61,5 Mio. € und eine Fertigstellung bis Ende 2018 [1]. Die Fertigstellung wurde dann zwischenzeitlich "nicht vor 2022" erwartet bei Kosten von bis zu 166 Millionen Euro.

Auch dies hat sich bekanntlich nicht bewahrheitet. Schon 2021 galten auch diese Termin- und Kostenziele als „gefährdet“. 2022 wurden nochmals deutlich höhere Kosten jetzt bei einer Fertigstellung frühestens 2025 vorhergesagt. Kalkuliert sind dafür 221 Millionen Euro.[2]

Im Oktober 2023 war der Zeit- und Kostenplan zur Sanierung der Halle erneut Gegenstand des Projektberichts der Bonner Stadtverwaltung zur Instandsetzung und Modernisierung der Beethovenhalle.

Stand Februar 2024 bleibt die Modernisierung der Beethovenhalle im Zeitplan. Projektleiter Steffen Göbel erklärte im Projektbeirat, dass die Fertigstellung bis Dezember 2024 realisiert wird. Die Eröffnung soll nach einer einjährigen Einrichtungsphase im Dezember 2025 erfolgen. Zuvor sind in der sanierten Halle die Möblierung, Übergaben und Probekonzerte vorgesehen. Außerdem muss die Orgel eingerichtet werden, die lange Zeit ruhen muss.

Nach Berichten Anfang März 2024 will die Stadt Bonn die Modernisierung und Sanierung der Beethovenhalle ohne das Architekten-Büro Nieto Sobejano Arquitectos vollenden, das trotz erfolgter Honorarerhöhung weitere Zuschläge verlangt und erneut die Arbeit niedergelegt hatte. Die Stadt einigte sich mit den Architekten auf einen Aufhebungsvertrag. Abgeschlossen wurde zugleich ein Vertrag zwischen der Stadt und der Leitwerk Rhein Ruhr GmbH. Die Firma soll ihre bisherige Bauleitung bei der Sanierung der Beethovenhalle jetzt in Eigenregie fortführen.
